Les travaux du Lot Electricité

Approvisionnement du matériel

10 juillet 2020 : le matériel approvisionné à Conakry

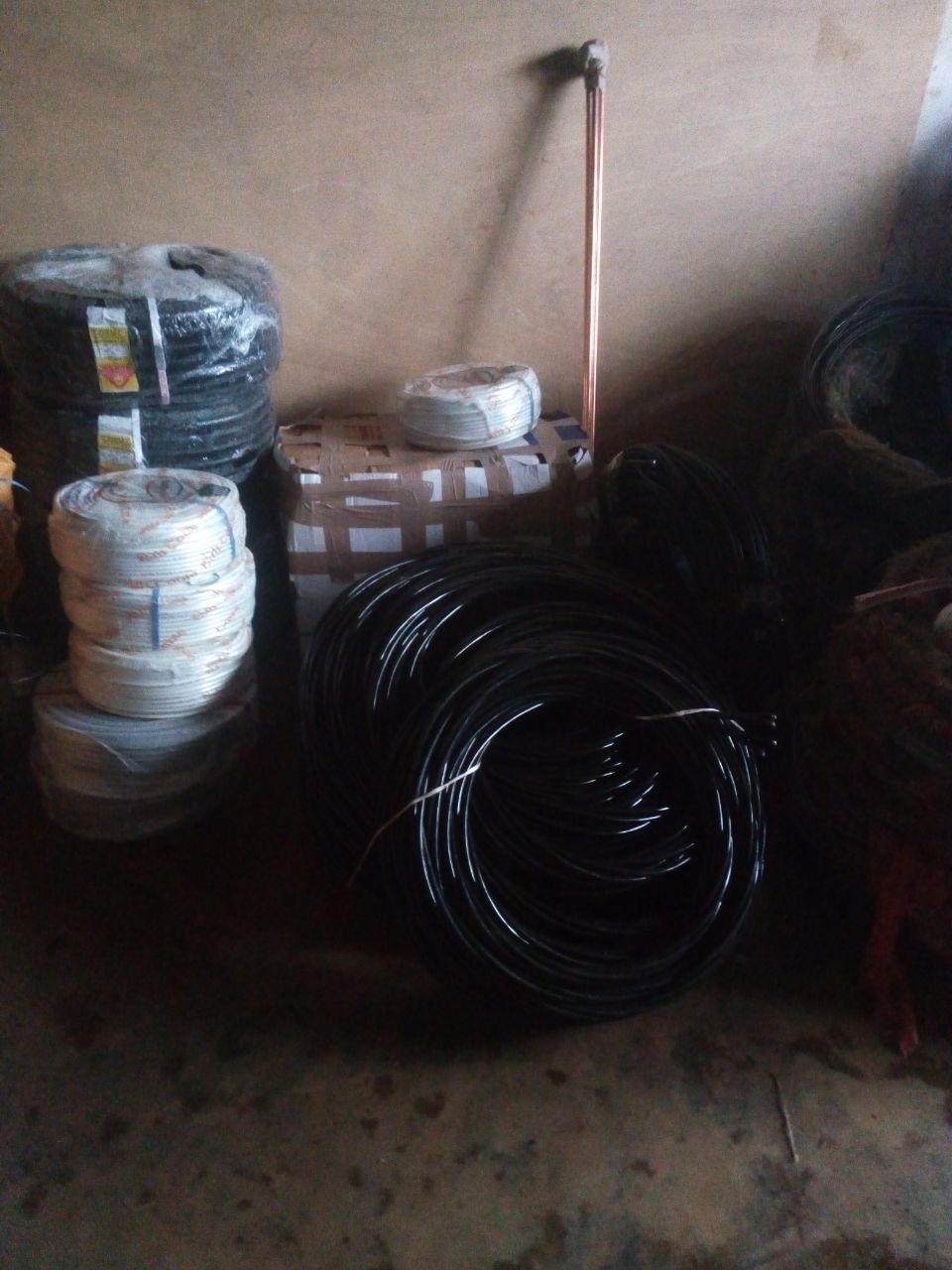

Câbles et fils électriques

Les câbles du réseau aérien

Les poteaux du réseau aérien


13 juillet 2020 ; début des travaux à Kambaco



A droite, Mamadou Pathé Barry, Directeur d'EGECOS ; à sa gauche, Mamadou Oury Bah qui suit les travaux pour le compte de l'AJVDK

Déballage du matériel


Les batteries sont intactes


2 panneaux (sur les 20) sont HS

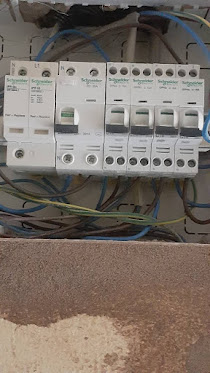

Convertisseur, régulateur,
tableau principal sont intacts





14 juillet ; installation de la salle informatique



Du 15 au 17 juillet ; implantation des poteaux du réseau de distribution d'électricité








18 juillet ; implantation des lampadaires solaires






19 juillet ; une mauvaise surprise : les panneaux photovoltaïques devant alimenter le conservateur de vaccin ne sont pas parvenus à destination !

La partie inférieure du colis - qui contenait les 4 panneaux - a dû être extraite - probablement à l'arrivée à Conakry - du colis global : le nombre total des colis (14) n'ayant pas été modifié, le vol n'a pas été décelé...


20 juillet ; une solution de secours est trouvée pour alimenter le conservateur de vaccin : utiliser 2 des 3 panneaux de secours de la ferme principale !


Entre-temps, les travaux continuent...


... avec la poursuite de l'équipement du collège et de l'école primaire...










... la fin du montage du réseau aérien de distribution de l'électricité...




... la préparation de la mise en place de la ferme solaire...


















Les trois cadres-supports sont en place sur le toit du logement des enseignants





Assemblage de l'un des trois groupes de cinq panneaux photovoltaïques de la ferme

22 juillet ; fin de la mise en place des panneaux de la ferme principale et assemblage des panneaux pour l'alimentation du conservateur de vaccin

La ferme solaire en place sur le toit du logement des enseignants

Les panneaux de secours pour l'alimentation du conservateur de vaccins

27 juillet ; réalisation des tests de fonctionnement de l'installation principale : à l'extrémité du réseau de distribution (bâtiments du collège), la tension mesurée est de 230 V ! L'ensemble de l'installation pourra être mis en service dès que les batteries auront atteint leur pleine charge.

La mise en service du conservateur de vaccin pose des difficultés... La situation est en cours d'analyse

24 août ; le fournisseur du conservateur de vaccins (VESTFROST) avait été contacté suite aux difficultés rencontrées ; les informations qui ont été données ont été utilisées : les modifications ont été mises en oeuvre ce jour et... le conservateur de vaccins est désormais opérationnel !

25 août ; fin des travaux : reprise de l'aménagement du local technique, mise en service du conservateur de vaccins


















26 novembre 2020 ; la réception définitive des travaux du Lot "Electricité" a été prononcée à l'issue de l'Audit Technique correspondant réalisé par M. Mamadou Aliou Bah (Electricien indépendant basé à Conakry)
